Kapazitätsprognose, Reservierungen und Unternehmenskapazität

Können die Teams ein Projekt übernehmen, das noch nicht gestartet ist? Drei Werkzeuge beantworten das auf drei Ebenen: die Kapazitätsprognose prüft ein Projekt, Reservierungen halten die Stunden in den Teams fest, und die Unternehmenskapazität zeigt, wo die ganze Organisation knapp wird und was die Lücke schließt.

Die Bildschirmfotos zeigen die Demo-Organisation „Northwind Services“ mit erfundenen Daten und englischer Oberfläche.

Überblick

WerkzeugFrageWer nutzt esWo
Kapazitätsprognose„Wenn wir dieses Projekt in KW 44 starten, haben die Teams die Stunden?“Project Lead (eigene Prognosen), Project Supervisor und Project Admin (alle)Projekte → Kapaprognose
Reservierungen„Welche Stunden sind schon für welches Projekt in welchem Team gehalten?“Teamleitungen und Vertretungen, Abteilungsleitungen (nur Summen), die Rolle ReservationsProjekte → Reservierungen
Unternehmenskapazität„Wo wird die Organisation in den nächsten 12 Monaten knapp, und was stellen wir ein, kaufen wir zu oder schieben wir?“Die Rolle Capacity PlannerProjekte → Kapazitäten

Sie bauen aufeinander auf. Eine Prognose, die du festschreibst, wird zu Reservierungen. Reservierungen und noch geplante Prognosen sind der Bedarf, den die Unternehmenskapazität mit den freien Stunden der Teams vergleicht.

1. Wie die freie Kapazität gezählt wird

Alle drei Werkzeuge nutzen dieselbe Rechnung, je Team und Kalenderwoche:

Was übrig bleibt, ist die freie Kapazität der Woche. Weil die Planungsreserve schon in der Kapazität steckt, musst du beim Erfassen des Bedarfs nicht an sie denken.

2. Kapazitätsprognose

Öffne Projekte → Kapaprognose. Die Liste zeigt deine Prognosen (Project Supervisor und Project Admin sehen alle) mit Status, Zeithorizont, Besitzer und letzter Änderung. Mit Neue Prognose beginnst du eine.

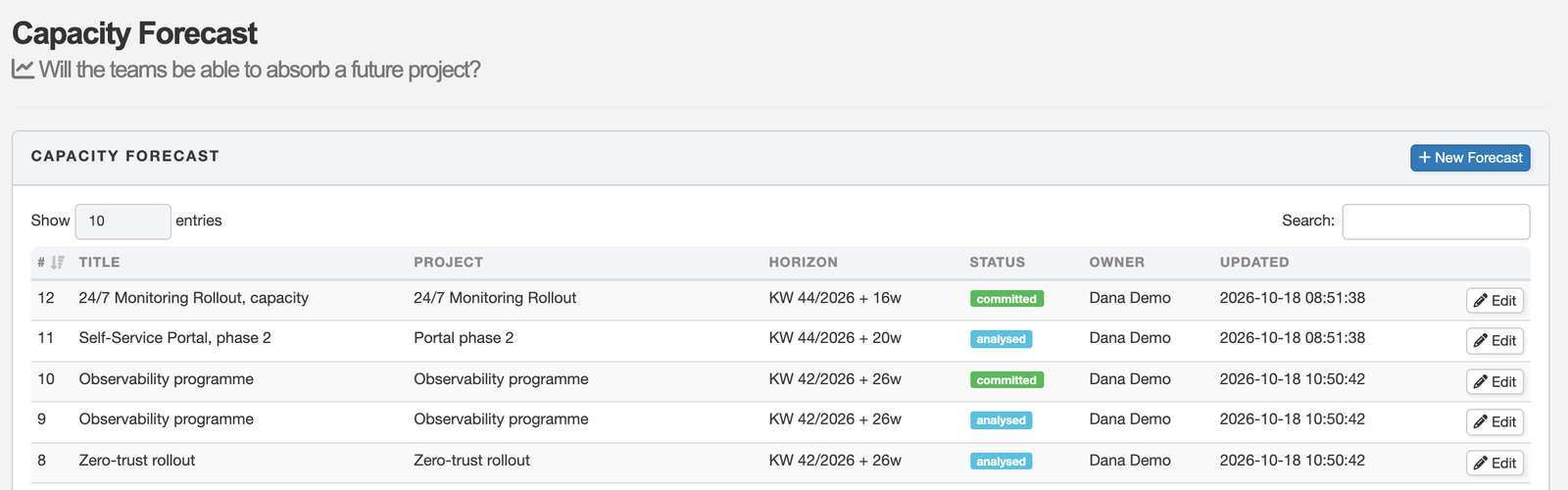

Liste der Kapazitätsprognosen
Die Prognoseliste. Der Status zeigt, wie weit eine Prognose ist: Entwurf (draft), analysiert (analysed), festgeschrieben (committed) oder abgebrochen (cancelled).

Den Editor benutzen

Öffne eine Prognose mit Bearbeiten (oder Neue Prognose). Die Seite hat zwei Teile: oben das Prognoseformular, darunter der Editor Demand (Bedarf). Die Nummern im Bild werden unten erklärt.

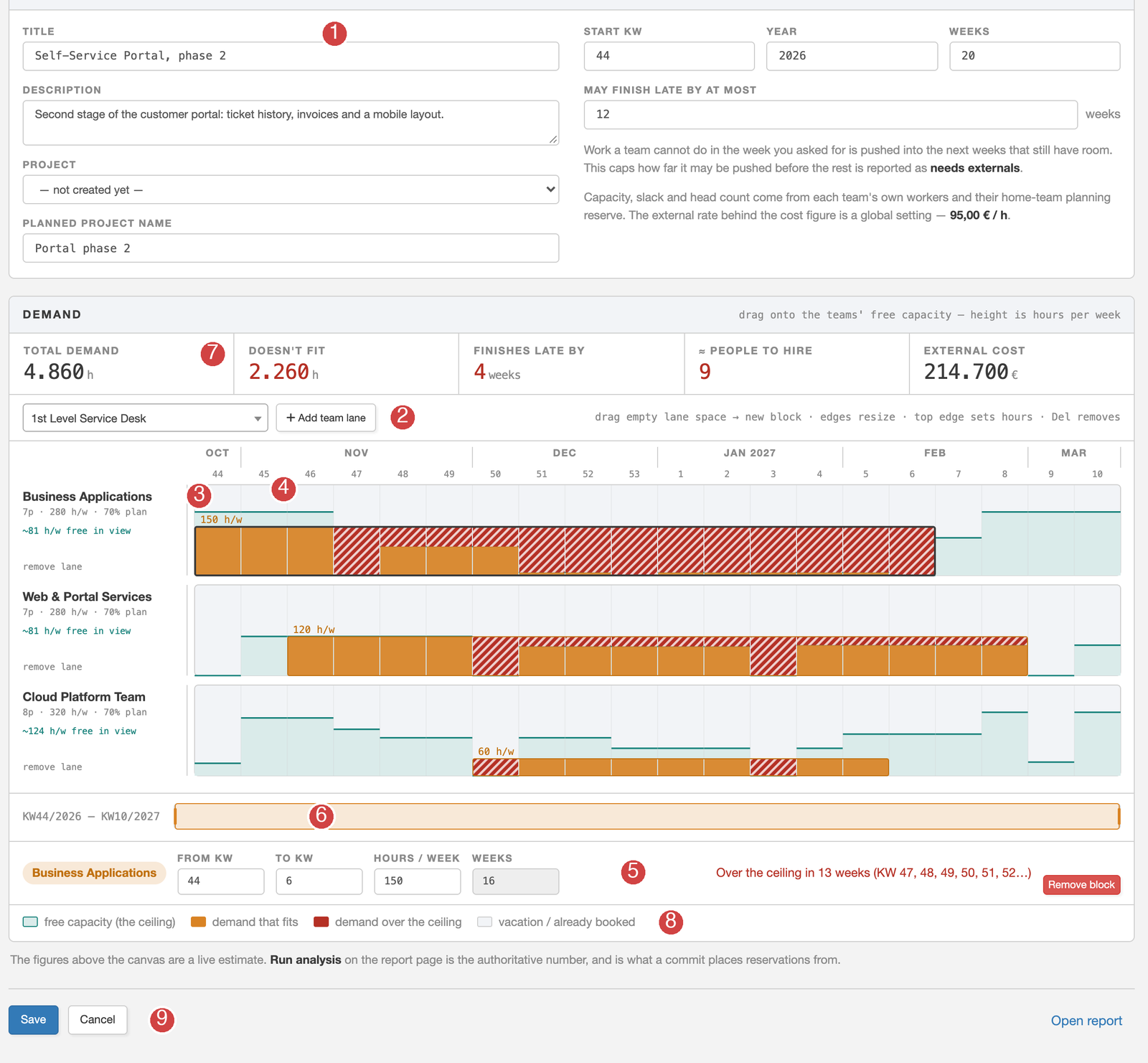

Der Prognose-Editor mit nummerierten Bedienelementen
Der Editor, mit dem ersten Block der ersten Bahn ausgewählt.
  1. Das Prognoseformular. Gib der Prognose einen Titel und eine Beschreibung. Wähle das Projekt, für das sie gilt, oder lass „noch nicht angelegt“ stehen und trage den geplanten Namen ein. Setze dann Start-KW und Jahr, die Anzahl der zu betrachtenden Wochen und wie viele Wochen das Projekt höchstens später fertig werden darf; diese letzte Zahl begrenzt, wie weit Arbeit, die nicht passt, nach hinten geschoben wird, bevor der Rest als „braucht Externe“ gemeldet wird. Änderst du den Start oder die Wochenzahl, wird die Kapazität neu gelesen, und deine Blöcke bleiben bei ihren Wochennummern; Blöcke außerhalb des neuen Bereichs fallen weg.
  2. Eine Teambahn hinzufügen. Wähle ein Team in der Liste und drücke Add team lane. Füge die Teams hinzu, die das Projekt braucht; ein Team, das schon angezeigt wird, wird nicht noch einmal angeboten.
  3. Das Bahnlabel sagt dir, was das Team hat: die Zahl der Personen, die vertraglichen Wochenstunden, die Planungsreserve und die durchschnittlich freien Stunden pro Woche in den sichtbaren Wochen. remove lane nimmt die Bahn samt ihren Blöcken weg.
  4. Den Bedarf zeichnen. Die türkise Linie und Fläche ist die freie Kapazität des Teams in jeder Woche, die Decke. Ziehe über freien Bahnraum, um Stunden anzufordern: ein neuer Block beginnt mit der Hälfte der freien Stunden seiner ersten Woche, und du ziehst ihn über die Wochen, die die Arbeit braucht. Danach passt du ihn an:
    • den Block ziehen, um ihn in andere Wochen zu verschieben,
    • den linken oder rechten Rand ziehen, um Start oder Ende zu ändern,
    • den oberen Rand nach oben oder unten ziehen, um die Stunden pro Woche zu ändern (in Schritten von 2),
    • einen Block anklicken, um ihn zu wählen (dunkle Umrandung), und Entf drücken, um ihn zu entfernen.
    Orange ist Bedarf, der passt; rot schraffiert ist der Teil über der Decke, den die Teams in dieser Woche nicht aufnehmen können. Ein Team kann mehrere Blöcke haben, zum Beispiel eine aufwendige Bauphase und einen leichteren Rollout.
  5. Die Zahlen des Blocks. Ist ein Block gewählt, kannst du im Streifen unter den Bahnen genaue Werte eintippen: From KW, To KW und Hours / week. Er sagt außerdem, ob der Block in jeder Woche passt oder in wie vielen Wochen er über der Decke liegt, und hat Remove block.
  6. Das Wochenfenster. Unter den Bahnen zeigt der Balken, welche Wochen du siehst. Ziehe den Balken oder seine Enden, um das Fenster bei langem Horizont zu verschieben oder zu verengen.
  7. Die Live-Zahlen über den Bahnen (Gesamtbedarf, was nicht passt, wie spät das Projekt fertig wird, wie viele Personen einzustellen wären, die Kosten für Externe) ändern sich, während du zeichnest. Sie sind eine schnelle Schätzung.
  8. Die Legende erklärt die Farben: die Decke, Bedarf, der passt, Bedarf über der Decke und Urlaub oder schon gebuchte Arbeit (der graue Teil einer Woche).
  9. Speichern sichert die Prognose mit ihren Blöcken. Abbrechen verlässt die Seite ohne Speichern. Bei einer bestehenden Prognose führt Open report zu ihrem Bericht, wo Run analysis die Zahlen liefert, mit denen ein Commit arbeitet.

Ein guter Weg: beginne mit dem größten Team, zeichne seine Blöcke und beobachte die rote Schraffur. Kürze den Bedarf, verteile ihn auf mehr Wochen oder senke die Stunden, bis er passt, oder lass ihn absichtlich rot, um zu sehen, was es kosten würde, ihn trotzdem unterzubringen (Externe oder ein späteres Ende).

Den Bericht lesen

Run analysis rechnet Woche für Woche und Team für Team, was der Bedarf braucht und was frei ist, und legt einen Stand als Bericht ab.

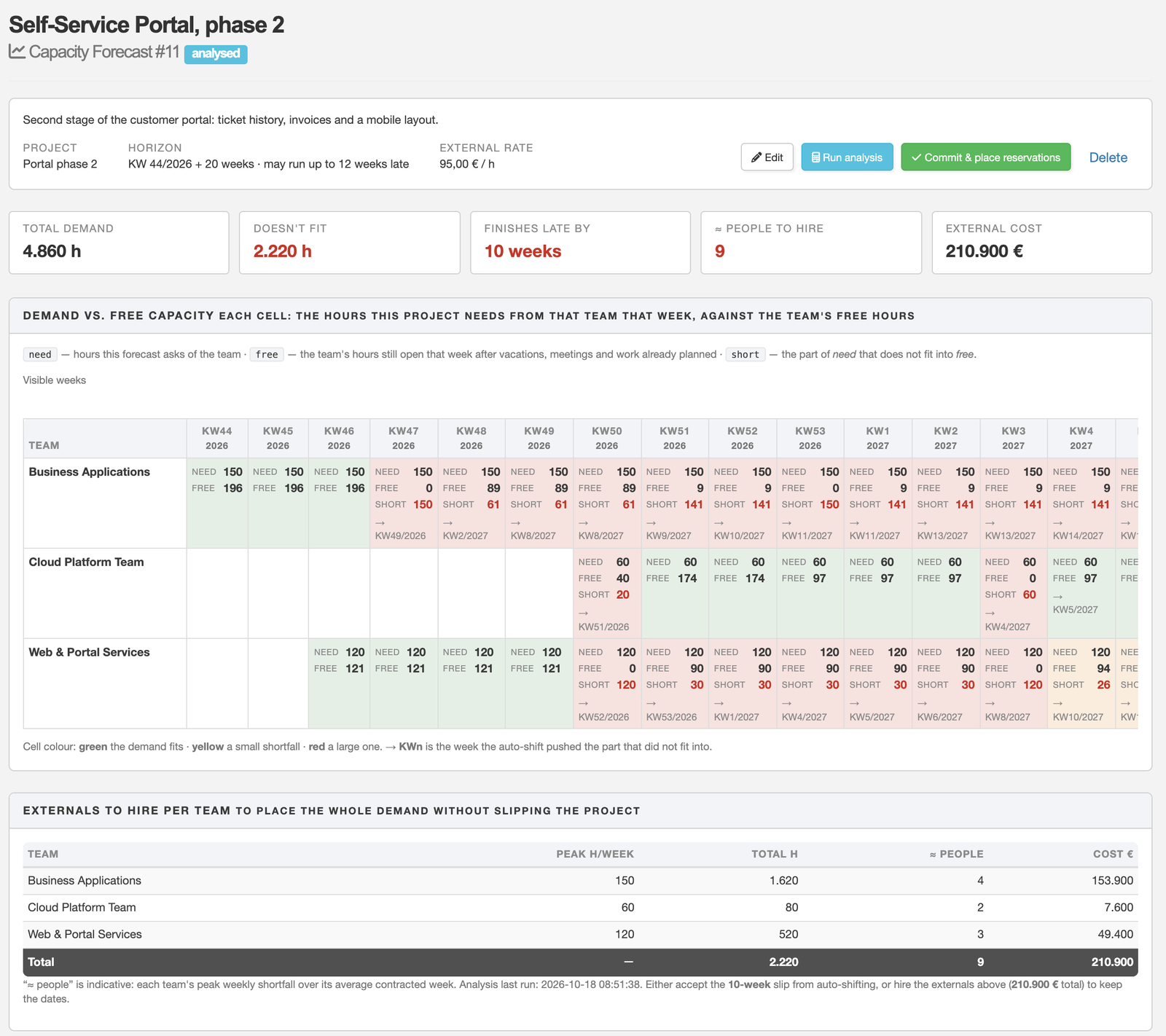

Prognosebericht: Summen, Wochenraster und Externe
Der Bericht einer analysierten Prognose.

Die Analyse ist eine Rechnung, kein Plan. Sie verschiebt keine Aufgabe und hält keine Stunden, bis du festschreibst.

3. Festschreiben, ändern, abbrechen

Commit & place reservations macht aus den Bedarfsblöcken Reservierungen: eine Team-Reservierung je Block, mit der Prognose markiert. Ab dann erscheinen sie in der Auslastungsansicht jedes Teams, sodass die Teams um sie herum planen. Der Bericht wird so eingefroren, wie er vor den Reservierungen war. Festschreiben dürfen der Besitzer der Prognose, Project Supervisor und Project Admin. Die Leitungen aller Teams, die durch das Festschreiben über ihre Kapazität kommen, erhalten eine Nachricht.

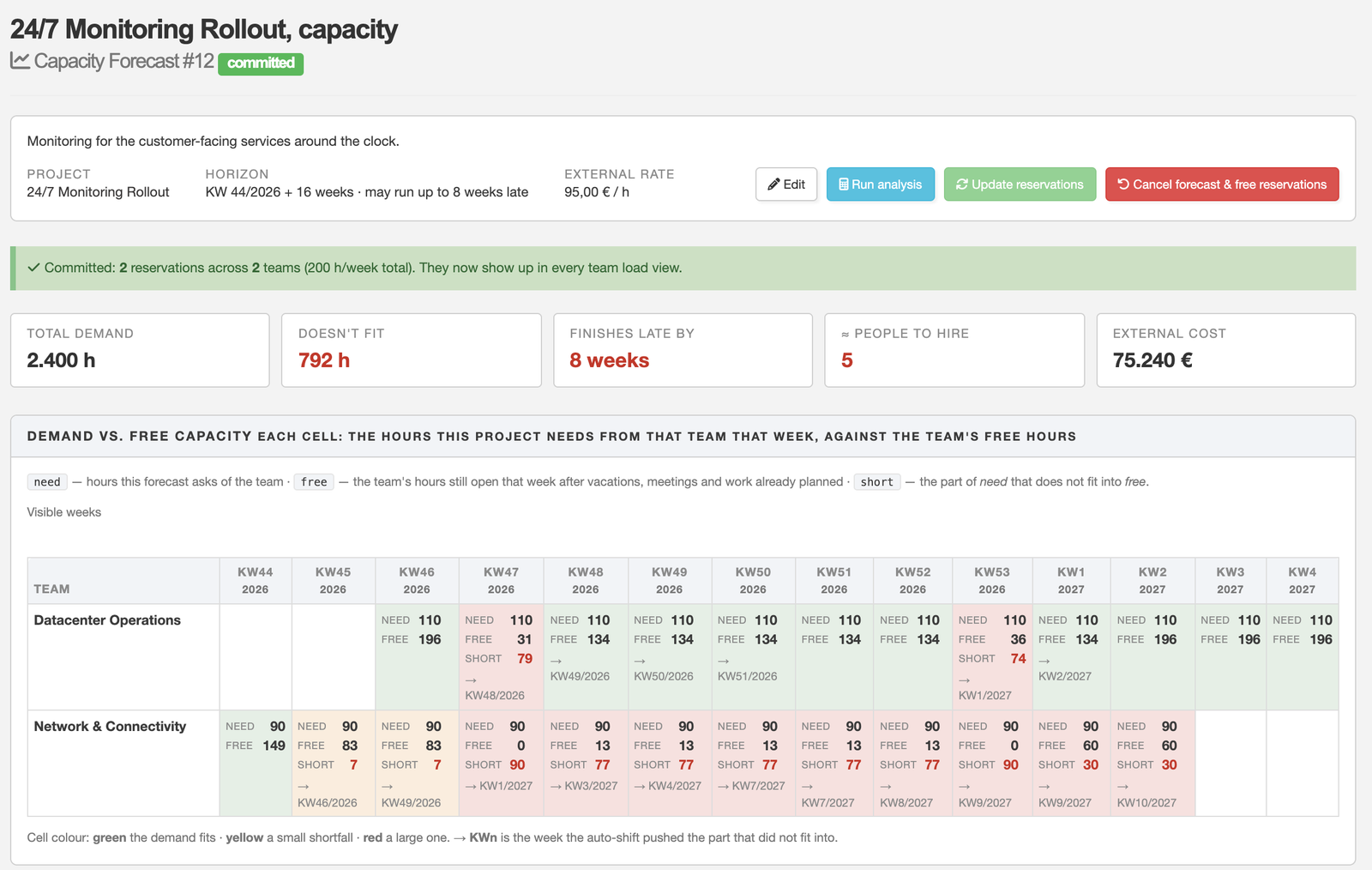

Eine festgeschriebene Prognose mit ihren Reservierungen
Eine festgeschriebene Prognose. Der grüne Balken sagt, wie viele Reservierungen wie viele Stunden halten.
StatusBedeutungWas du tun kannst
draftBlöcke erfasst, noch nicht analysiert.Bearbeiten, analysieren, löschen.
analysedEin Bericht liegt vor. Noch nur geplant: zählt in der Unternehmenskapazität als Bedarf, hält aber keine Stunden in den Teams.Bearbeiten, erneut analysieren, festschreiben, löschen.
committedReservierungen halten die Stunden in den Teams.Bearbeiten, Reservierungen aktualisieren, abbrechen.
cancelledArchiveintrag: die Reservierungen sind freigegeben, der Bericht bleibt, wie er war.Nur lesen.

Eine festgeschriebene Prognose ändern

Bearbeite die Blöcke wie zuvor. Speichern sichert nur deine Änderungen: die Reservierungen bewegen sich noch nicht, und der Bericht sagt das. Ist der Plan fertig, drücke Update reservations; ab dann sehen die Teams die neuen Stunden. Solange nichts aussteht, ist die Schaltfläche ausgegraut.

Abbrechen

Cancel forecast & free reservations entfernt die Reservierungen und gibt die Kapazität wieder frei. Dasselbe passiert automatisch, wenn das Projekt, mit dem eine Prognose verknüpft ist, zurückgezogen wird. Eine Prognose im Status Entwurf oder analysiert, die du nicht brauchst, kannst du löschen.

4. Reservierungen

Eine Reservierung hält Stunden pro Woche für ein Projekt in einem Team, für einen Wochenbereich. Sie ist Platz, der gehalten wird, bevor die Arbeit im Detail geplant ist. Reservierungen kommen aus zwei Quellen: festgeschriebene Prognosen und von Hand angelegte Reservierungen.

Öffne Projekte → Reservierungen. Wer was sieht:

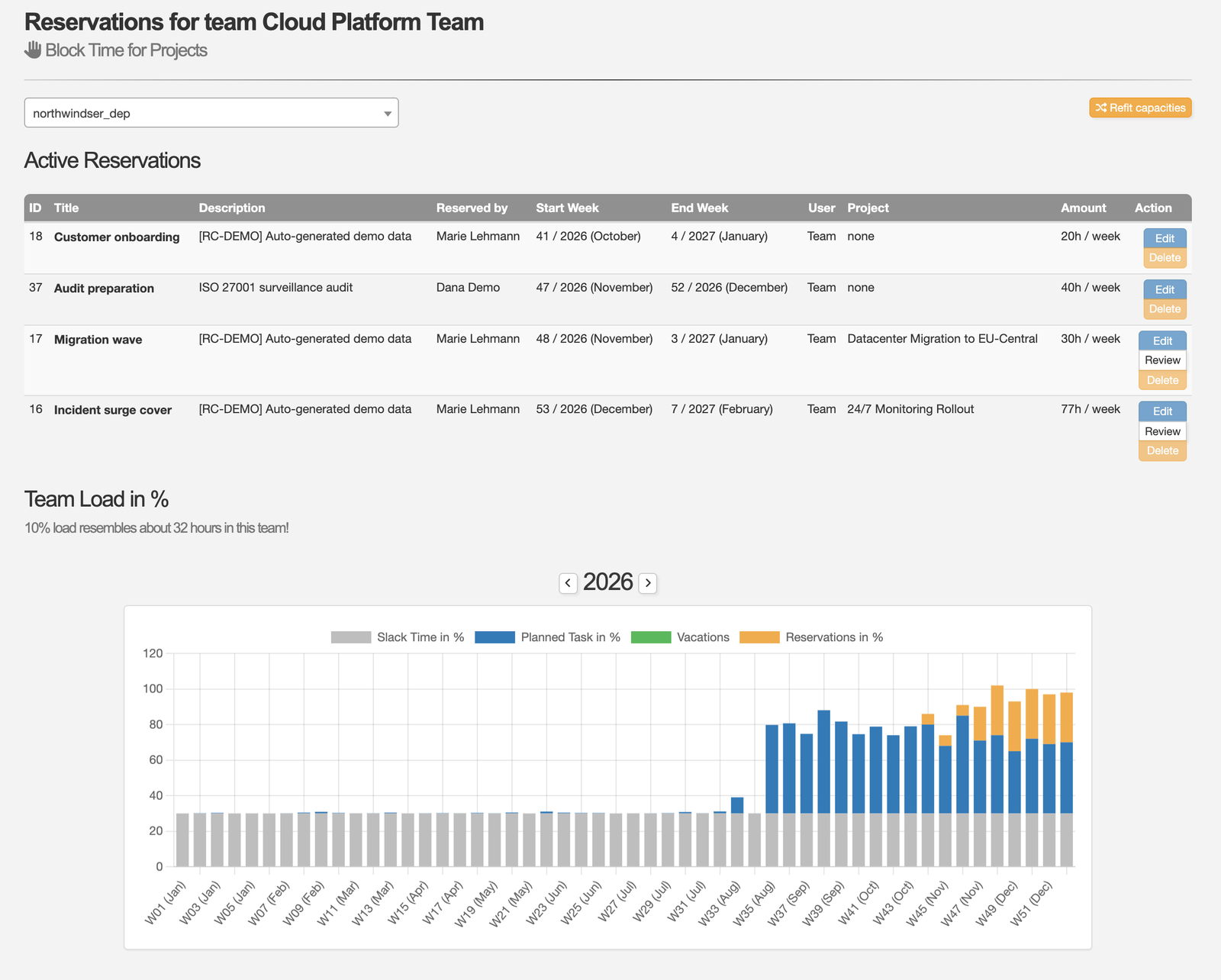

Reservierungen eines Teams mit der Auslastungsgrafik
Die Reservierungen eines Teams, mit der Auslastung des Teams je Woche.

Die Tabelle listet jede aktive Reservierung mit Titel, Reservierer, Wochen, Projekt und Stunden pro Woche. Die Grafik darunter zeigt die Auslastung des Teams in Prozent Woche für Woche: Puffer, geplante Aufgaben, Abwesenheit und Reservierungen. Der orange Teil ist das, was Reservierungen halten. Darunter siehst du dasselbe je Mitglied.

Eine Reservierung anlegen, ändern und löschen

Reservierungen und die echten Aufgaben

Eine Reservierung ist ein Umschlag. Wird das Projekt geplant und fallen seine Aufgaben in dieselben Wochen, werden die Reservierung und die Aufgaben desselben Projekts im selben Team nicht addiert. Der größere der beiden Werte zählt: eine Reservierung von 40 Stunden und 40 Stunden Aufgaben lesen sich als 40, nicht als 80.

Kapazitäten neu einpassen (Refit)

Hat ein Team mehr Reservierungen als Wochen, drückt die Leitung Refit capacities. Die Reservierungen werden nach Projektpriorität neu gepackt: Projekte mit höherer Priorität behalten ihre Wochen, niedrigere werden in die nächsten Wochen mit Platz geschoben. Reservierungen ohne Projekt bewegen sich nicht, ebenso wenig Reservierungen, die schon laufen. Die Leitungen der betroffenen Projekte werden benachrichtigt, und eine Prognose, deren Reservierungen sich bewegt haben, zeigt im Bericht einen Hinweis; analysiere erneut, um den aktuellen Stand zu sehen.

5. Unternehmenskapazität

Die Rolle Capacity Planner (wie jede andere Rolle zugewiesen, unter Admin → Organisation) öffnet Projekte → Kapazitäten. Sie beantwortet für die nächsten 12 Monate oder ein Kalenderjahr: reicht die Kapazität für die geplante Arbeit, und wenn nicht, wo, wie viel und was schließt die Lücke?

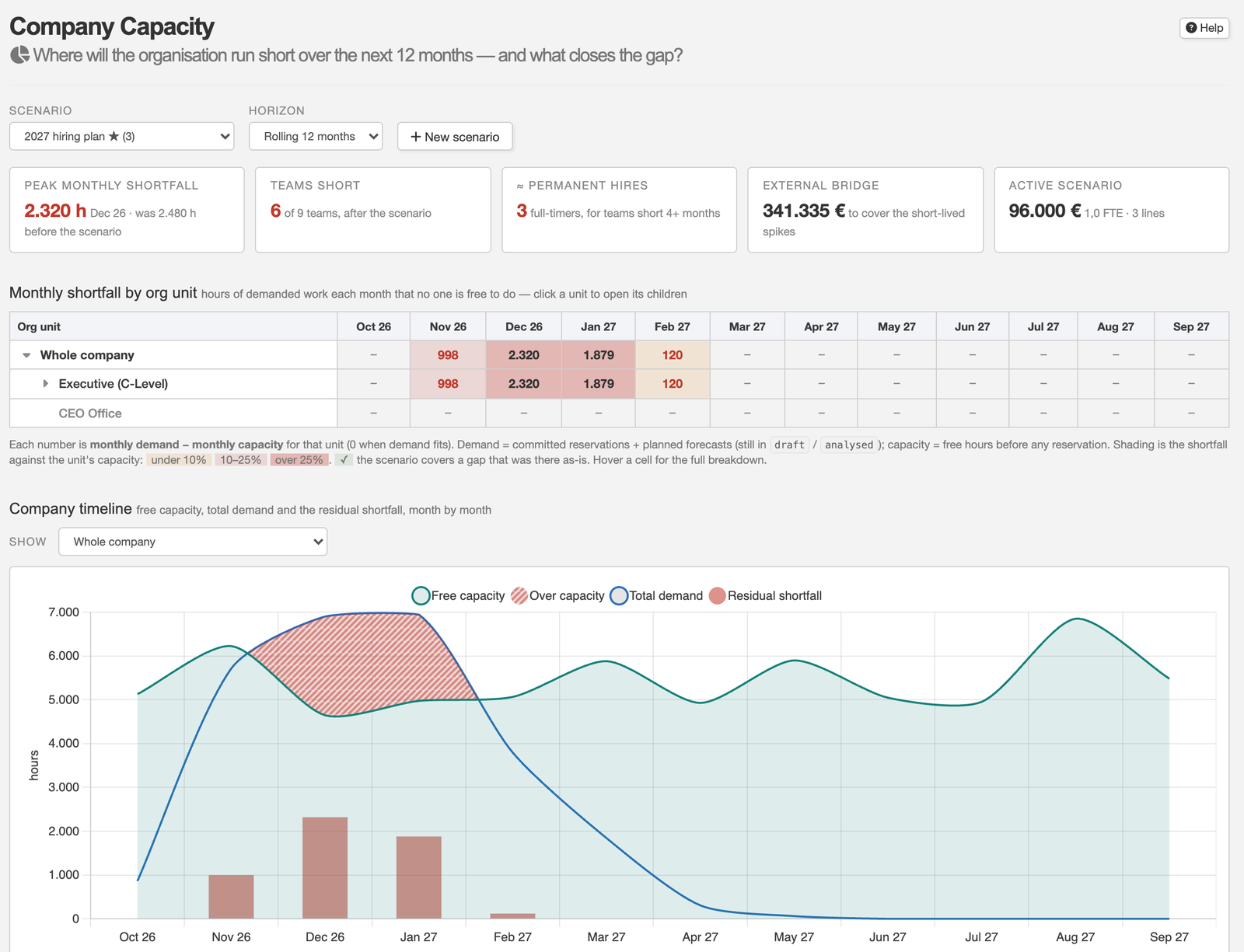

Unternehmenskapazität: Kennzahlen, Heatmap und Zeitverlauf
Kennzahlen, der monatliche Fehlbetrag je Organisationseinheit und der Zeitverlauf des Unternehmens.

6. Planungsszenarien

Ein Szenario ist ein benannter Was-wäre-wenn-Plan, zum Beispiel „2027 hiring plan“. Es ändert nie echte Reservierungen; es rechnet nur die Zahlen dieser Seite neu. Wähle eins im Feld Szenario oder lege ein neues an; der Stern markiert deinen Standard. Ein Szenario ist eine Liste von Zeilen:

ZeileWirkung
New hire (Einstellung)Fügt FTE mal die durchschnittliche Vertragswoche des Teams an Kapazität hinzu, ab dem Startmonat.
External (Externe)Fügt seine Stunden pro Woche über den Zeitraum hinzu. Die Kosten pro Monat fließen in die Szenariokosten.
Defer demand (Bedarf verschieben)Nimmt seine Stunden pro Woche Bedarf über den Zeitraum weg: ein Projekt, das nach hinten geschoben oder im Umfang verkleinert wird.
Other (Sonstiges)Eine Maßnahme als Freitext; gib Stunden pro Woche und/oder monatliche Kosten an, wenn sie welche hat.

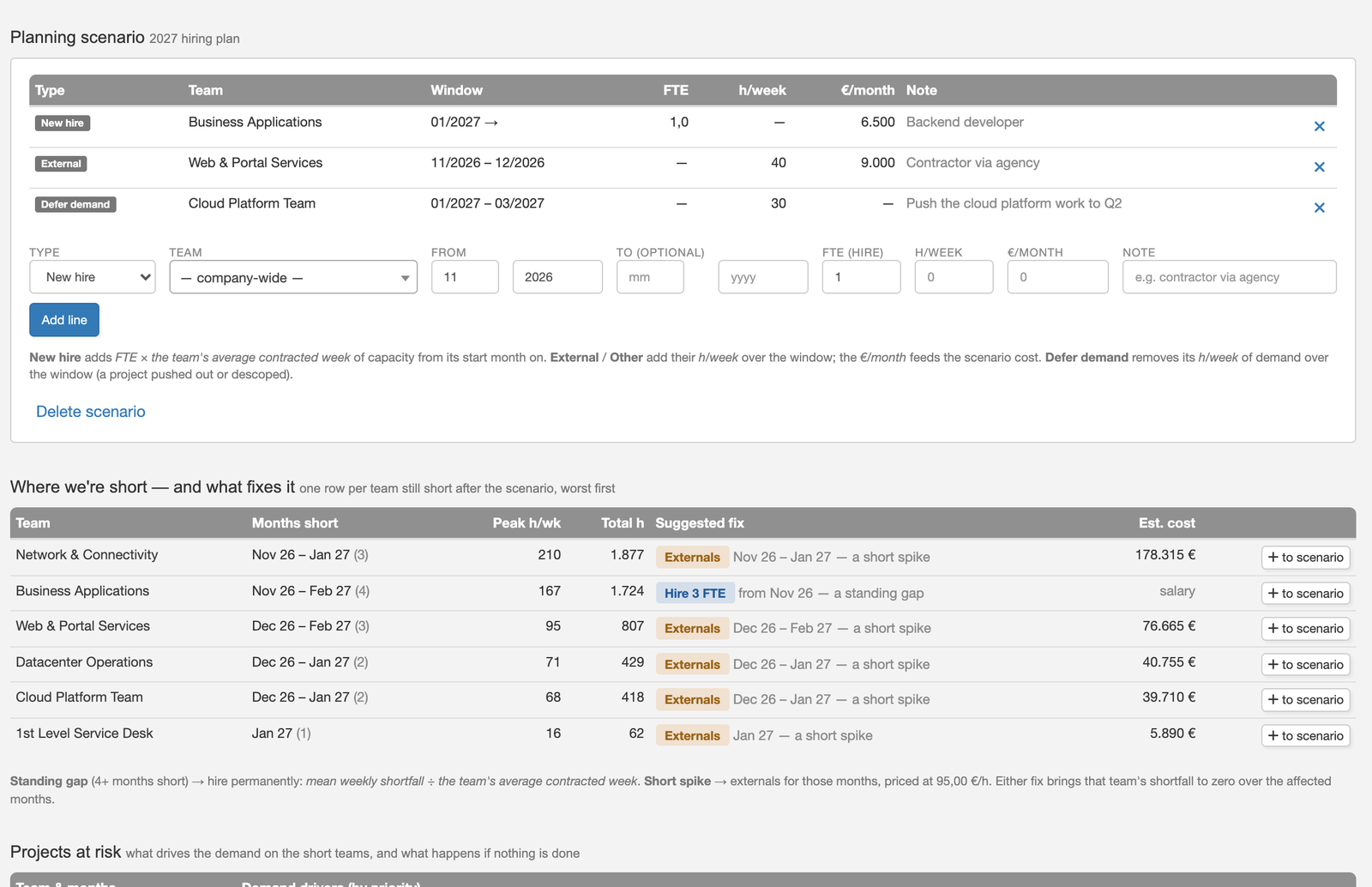

Ein Szenario mit drei Zeilen und die Empfehlungen
Ein Szenario mit drei Zeilen und darunter „Where we're short - and what fixes it“.

Die Tabelle Where we're short hat eine Zeile je Team, das nach dem Szenario noch knapp ist, das schlimmste zuerst. Eine Lücke von vier Monaten oder mehr ist eine dauerhafte Unterbesetzung, und der Vorschlag ist einstellen: der mittlere Wochenfehlbetrag geteilt durch die durchschnittliche Vertragswoche des Teams. Eine kurze Spitze bekommt Externe für diese Monate, bewertet mit dem externen Satz. Beide Lösungen bringen den Fehlbetrag des Teams auf null. + to scenario legt den Vorschlag als Zeile in das aktive Szenario, sodass du sofort die Wirkung auf Heatmap und Kosten siehst.

Projects at risk listet je knappem Team die Projekte, deren Bedarf in seine knappen Monate fällt, nach Projektpriorität geordnet, und was passiert, wenn nichts getan wird: die Arbeit mit der höchsten Priorität behält ihre Wochen, die niedrigeren rutschen, und die Seite sagt, um etwa wie viele Wochen.

Regeln und Grenzen
